5月6日,昆明市东川区新能源项目优选社会投资人成交公告,其中包括180MW的集中式光伏、177MW的分布式光伏以及190MW的风电发电项目。三个项目合计总共547MW。

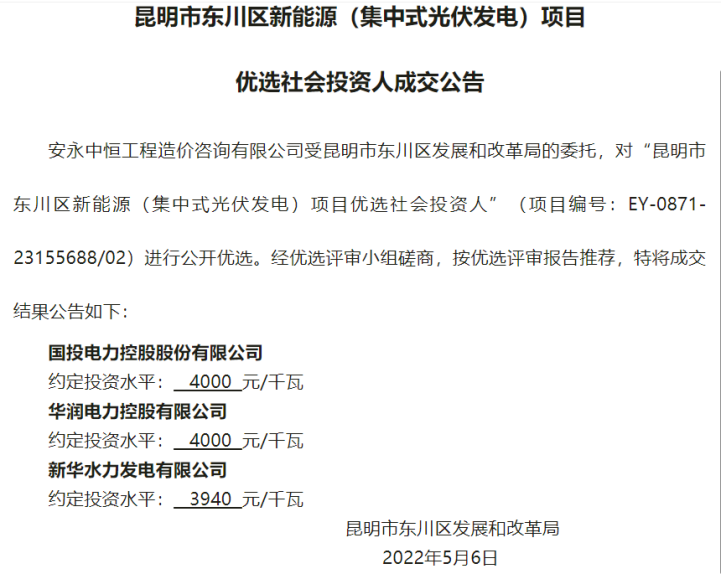

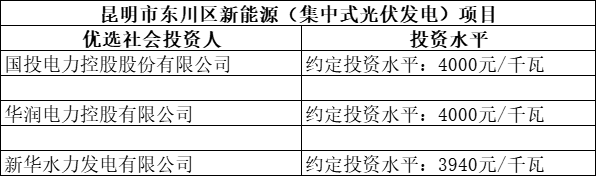

根据中标公告,集中式光伏发电项目的优选社会投资人分别为国投电力4元/W、华润4元/W、新华水电3.94元/W。

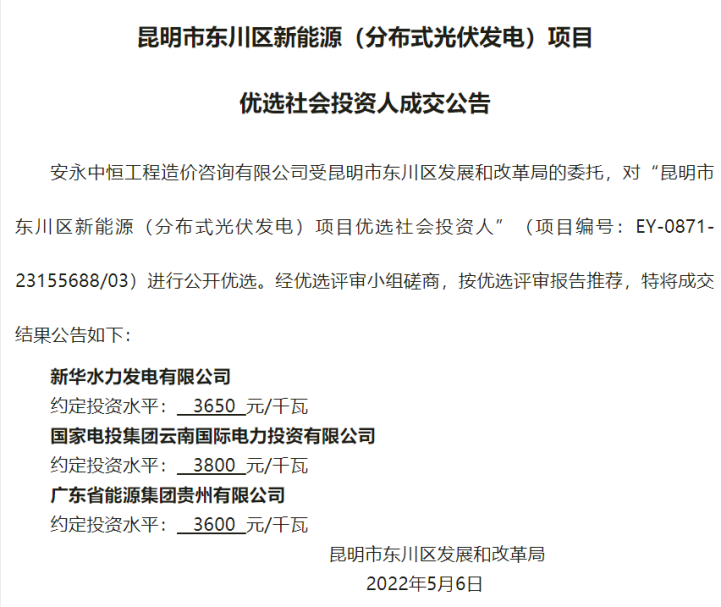

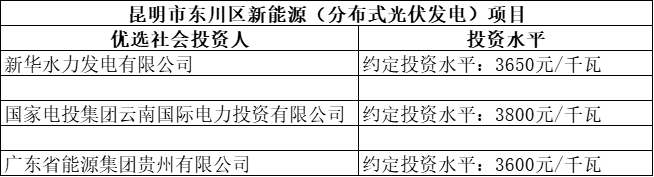

分布式光伏发电项目的优选社会投资人分别为新华水电3.65元/W、国家电投云南国际电力3.8元/W、以及广东能源集团贵州公司3.6元/W。

风力发电项目的优选社会投资人分别为国投电力3.65元/W、华润3.8元/W、国家电投云南国际电力3.6元/W。
根据集中式光伏、分布式光伏以及风电项目的招标公告来看,具体的合作模式及要求包括:项目实施机构有权在项目公司成立3年内,无条件按约定价格(投资成本)向社会投资人无条件购入不超过50%的项目公司股权。超过约定期限后,项目实施机构权利失效。
项目形成的碳资产收益由项目实施机构主导,社会投资人配合碳资产管理及交易,最终实现的碳资产收益由项目实施机构与社会投资人双方按照70%:30%的比例分享。合作期内双方可根据需要另行协商分享比例。项目用地由项目实施机构指定的平台公司负责流转,租金及资产使用税由社会投资人承担。土地租金成交价格不超过评估价格的10%。
另外,分布式项目还规定了针对党政机关和工商业用户,社会投资人对其自用电价格超过0.3358元/kW?h的部分可以进行优惠或利益共享;针对易地搬迁户,项目公司直接将屋顶租金(或安装费)支付给物业公司,冲抵物业费。
建设期限方面,集中式光伏发电项目在2个月内完成全部前期工作,取得项目核准指标及相关审批手续后9个月内完成全部建设并投运;分布式则为取得项目指标及相关审批手续后12个月内完成建设并投运。风电项目则要求6个月内完成风电项目全部前期工作,取得项目核准指标及相关审批手续后18个月内完成全部建设并投运。若无法达成上述进度目标,或3个月内前期工作无实际性进展以及开工后3个月内无实物量投资的,自动解除协议。
成交公告如下:
