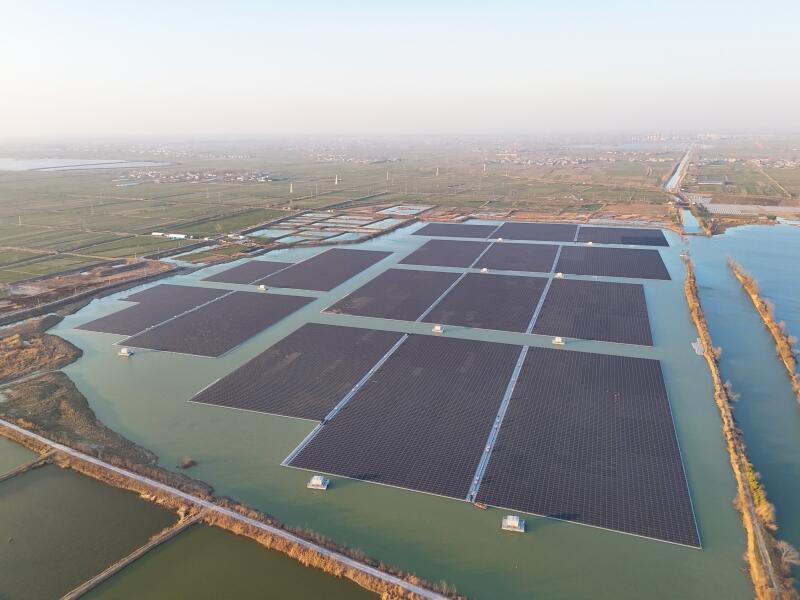

1月12日,淮南潘集采煤沉陷区300兆瓦漂浮式光伏项目2#、5#水面107328块光伏组件全部安装完成。
该项目是安徽省内容量最大“光伏+采煤沉陷区治理”示范项目,位于安徽省淮南潘集区采煤沉陷区,项目利用沉陷区闲置水域建设漂浮式光伏电站,总装机容量300兆瓦,分两期建设,配套建设1座220千伏升压站。
整个光伏区规划覆盖7个独立水面,此次完成2#水面面积约474.8亩,装机容量24.95兆瓦,设有3个漂浮方阵;5#水面面积约为768.8亩,装机容量41.59兆瓦,设有6个漂浮方阵。截至目前,项目已完成141.4兆瓦光伏组件安装。
自项目开工以来,建设团队以“精策划、破难点、强执行”为原则,全方位保障施工进度与安全质量。在前期筹备阶段,针对临时用地审批、水面租赁协调、水下障碍物清理等关键瓶颈,团队安排专人对接,逐一破解难题;同时积极落实材料采购与到货计划,保障光伏组件、设备等及时供应。
施工中,项目团队投入8艘牵引船、2艘打桩船,新建3个下水点码头,采用“多作业面同步施工、定人定区责任到人”的管理模式,推动各工序无缝衔接;提前编制《浮体及光伏组件安装施工方案》及专项安全方案,明确操作标准与风险防控要点。下水点码头设置安全绳,每条船只安装防护栏、悬挂警示牌,施工过程严格遵守水上作业票管理要求,严格限制上船人数,救生圈、救生衣配备齐全,保障作业人员临水作业及水上作业安全。项目采用“浮体预制+岸上组装+水面牵引”的施工工艺,通过拖船和工程舟配合牵引,将组装好的方阵精准拖入预定位置,进行对接固定。
