招标 | 三峡2026年光伏组件(2.5GW)、逆变器(3GW)、固定支架(2.5GW)框采招标!

日期:2025-10-28    来源:光伏头条

国际太阳能光伏网

2025
10/28
10:30
文章二维码

手机扫码看资讯

关键词: 三峡 光伏组件 光伏逆变器 光伏固定支架

光伏头条获悉,10月27日,三峡集团2026年光伏组件框架集中采购(第一批次)、三峡集团2026年光伏逆变器框架集中采购(第一批次)、三峡集团2026年光伏固定支架框架集中采购(第一批次)项目招标公告发布。

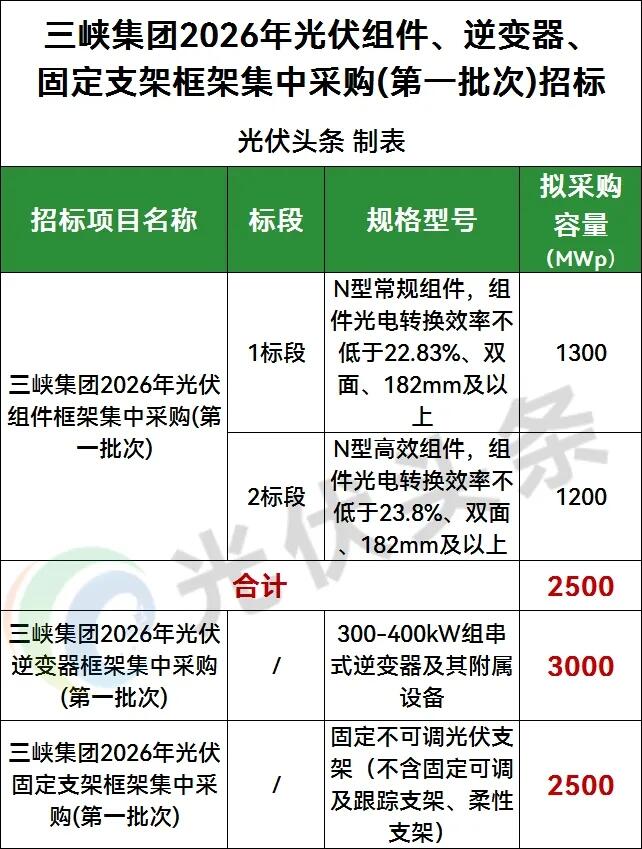

其中,三峡集团2026年光伏组件框架集中采购(第一批次)预估采购总容量约2500MWp。三峡集团2026年光伏逆变器框架集中采购(第一批次)预估采购总容量3GW。三峡集团2026年光伏固定支架框架集中采购(第一批次)预估采购总容量2.5GW,重量约10万吨。框架协议计划分配期限均为合同签订之日起至2026年6月30日。

三峡集团2026年光伏组件框架集中采购(第一批次)

本项目为三峡集团2026年度光伏组件框架集中采购(第一批次),预估采购总容量2500MWp。本次招标为框架采购,框架协议计划分配期限为合同签订之日起至2026年6月30日;如在分配期限内,实际采购容量未达到中标人预估授标容量,招标人有权顺延2次,每次不超过3个月;如在分配期限内,实际采购容量达到中标人预估授标容量,招标人有权提前终止分配。

本项目共设2个标段,其中:1标段:N型常规组件采购;2标段:N型高效组件采购。招标范围如下:

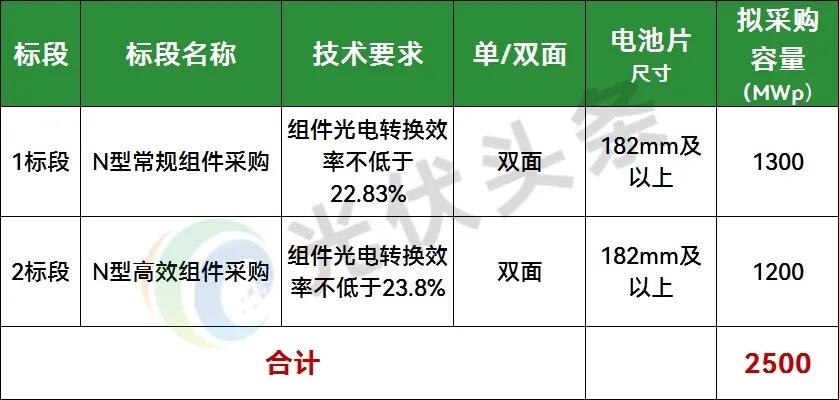

(1)本项目预估采购总容量约2500MWp。各标段情况如下表:

(2)投标人应提供满足总容量与峰值功率要求的光伏组件产品本体及其附属设备(含接线盒组件连接线、同一支架内上下排组件之间的连接线、MC4插接头及专用工具等)、配套服务等。包含光伏组件及其设备正常运行所必需的附属装置、备品备件及专用工具的设计、制造、试验、包装、运输、交货和指导现场安装、提供工厂图纸(如有)及资料,以及现场安装调试阶段的质量检查、试验、配合试运行和验收、技术文件的编制等工作。

(3)本次框架采购的各规格型号组件的采购容量均为预估量,实际采购容量以框架协议分配期限内具体项目落地实施情况为准。框架协议执行过程中,招标人不承诺各规格型号组件实际采购容量与预估容量一致。如因国家新能源产业政策、市场环境与项目前期等原因,导致在框架协议分配期限内未能完成预估授标容量,招标人不承担任何责任,投标人须充分考虑以上风险。

交货时间及数量:根据项目实际需求,具体时间、批次、型号及数量以签订的项目采购合同及买方通知为准,原则上每批次设备开始供货时间不晚于该批次设备供货通知书发出后30天。

三峡集团2026年光伏逆变器框架集中采购(第一批次)

本项目为三峡集团2026年光伏逆变器框架集中采购(第一批次),预估采购总容量3GW。本次招标为框架采购,框架协议计划分配期限为合同签订之日起至2026年6月30日;如分配期限内实际采购容量未达到中标人预估授标容量,招标人有权顺延两次,每次不超过3个月;如在分配期限内实际采购容量达到中标人预估授标容量,招标人有权提前终止。

本项目不划分标段,招标范围为三峡集团所属光伏项目所需的300-400kW组串式逆变器及其附属设备,预估采购总容量为3GW。

投标人应提供满足要求的组串式逆变器及其设备正常运行所必需的附属装置、备品备件、专用工具以及现场指导安装调试等技术服务工作等,具体如下:

组串式逆变器及其设备正常运行所必需的附属装置、备品备件及专用工具的设计、制造、试验、包装、运输、交货和指导现场安装、提供工厂图纸(如有)及资料,负责所供设备的调试指导工作,以及现场安装调试阶段的质量检查、试验、配合试运行和验收、技术文件的编制等工作。投标人需配合项目要求免费提供PSD和PSASP程序的光伏逆变器模型报告(如需),以满足BPA建模等涉网手续办理。

逆变器的采购容量为预估量,实际采购容量以框架协议分配期限内具体项目落地实施情况为准。框架协议执行过程中,招标人不承诺实际采购容量与预估量一致。如因国家新能源产业政策、市场环境与项目前期等原因,导致在框架协议分配期限内未能完成预估授标容量,招标人不承担任何责任,投标人须充分考虑以上风险。

交货时间:根据项目实际需求,具体时间、批次、型号及数量以签订的项目采购合同及买方通知为准,原则上每批次设备开始供货时间不晚于该批次设备供货通知书发出后30天。

三峡集团2026年光伏固定支架框架集中采购(第一批次)

本项目为三峡集团2026年光伏固定支架框架集中采购(第一批次),预估采购总容量2.5GW,重量约10万吨。本次招标为框架采购,框架协议计划分配期限为合同签订之日起至2026年6月30日;如分配期限内实际采购容量/重量未达到中标人预估授标容量/重量,招标人有权顺延2次,每次不超过3个月;如在分配期限内实际采购容量/重量达到中标人预估授标容量/重量,招标人有权提前终止分配。

本招标项目不划分标段,采购范围为三峡集团各项目单位光伏发电项目所需的固定不可调光伏支架(不含固定可调及跟踪支架、柔性支架),预估采购总容量2.5GW,重量约10万吨。

投标人应提供满足项目要求的固定支架及附属设备、备品备件、专用工具及配套服务工作。包含所有工程固定支架(包括光伏支架、逆变器及汇流箱支架(如需)、备品备件(3‰主材、5‰辅材,按照数量计算)、专用工器具及附属设备(应包含支架、光伏组件安装所必须的所有辅材,包括但不限于螺栓螺母、压块、垫片等及安装期间5‰的辅材损耗)的设计复核、制造、试验、包装、运输及保险、交货、监督和现场指导安装调试、提供工厂图纸及资料,以及现场安装调试阶段的质量检查、试验、配合验收、技术文件的编制和提交等工作。

本次框架采购支架的采购容量/重量均为预估量,招标人不保证项目固定支架设计型式的确定性,实际采购规格及容量/重量以框架协议分配期限内具体项目落地实施情况为准。框架协议执行过程中,招标人不承诺实际采购容量/重量与预估容量/重量一致。如因国家新能源产业政策、市场环境与项目前期等原因,导致在框架协议分配期限内未能完成预估采购容量/重量,招标人不承担任何责任,投标人须充分考虑以上风险。

交货时间及重量:根据项目实际需求,具体时间、批次及重量以签订的各项目采购合同及买方通知为准,原则上每批次设备开始供货时间不晚于该批次设备供货通知书发出后30天。

公告如下:

来源:中国三峡电子采购平台

返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
