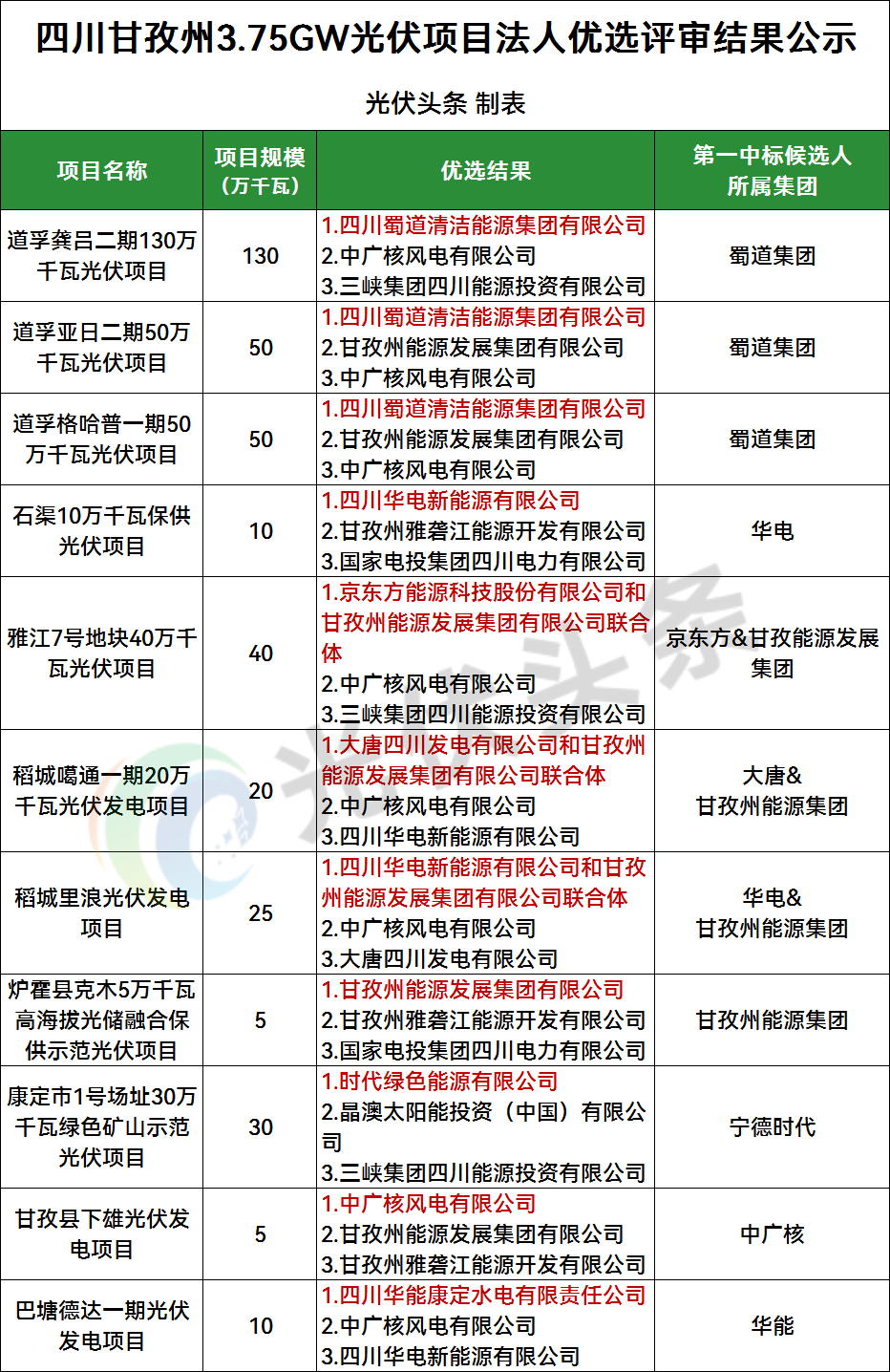

光伏头条获悉,9月22日,四川甘孜州稻城噶通一期等6个光伏项目法人优选评审结果公示。9月5日,四川甘孜州发展和改革委员会发布甘孜州道孚龚吕二期等5个光伏项目法人优选评审结果公示。
至此,甘孜州发改委已公示了两批,共计3.75GW光伏项目业主优选结果。

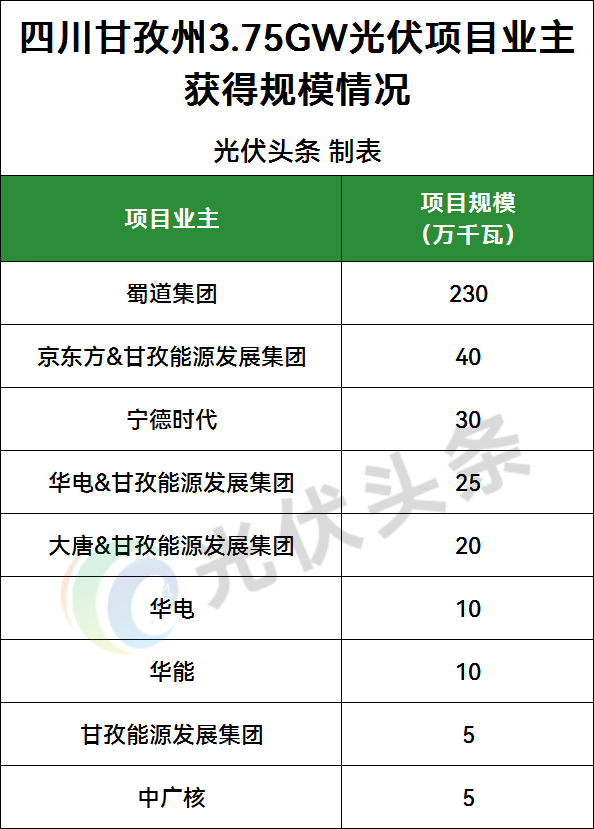

按评审结果第一中标候选人来看,蜀道集团获得规模最大,共2.3GW;京东方&甘孜能源发展集团联合体获得400MW项目,排名第二。此外,宁德时代、华电&甘孜能源发展集团、大唐&甘孜能源发展集团、华电、华能、甘孜能源发展集团、中广核等企业或联合体均有所获,详情如下:
《关于甘孜州道孚龚吕二期等5个光伏项目法人优选的公告》显示,5个项目光伏总装机2.8GW,采用“1+N”项目建设模式,注重在项目建设中因地制宜,通过光牧融合、光旅融合等方式带动当地产业(农业、牧业等)发展,推动乡村振兴,助力共同富裕。光伏项目电力输送至电网接入点之间的配套送出工程由中选的项目法人建设,按照科学统筹确定配置储能的规模及时长的要求,鼓励石渠县10万千瓦供电保供光伏项目储能比例不低于45%、2小时,其余项目储能比例不低于10%、2小时。本批次光伏项目计划按照2025年底备案开工,2027年建成投产。
《关于甘孜州稻城噶通一期等6个光伏项目法人优选的公告》显示,6个光伏项目规模合计95万千瓦。本批次光伏项目计划按照2025年底备案开工,2027年前建成投产。本项目要求成交企业经四川省发改委、省能源局批复同意后30天内与项目开发地县(市)人民政府签订开发合同,开发合同签订后90天内完成备案,备案后90天内开工建设,全容量并网发电期限为申报主体在其申报文件中所承诺期限(不可抗力因素除外)。
