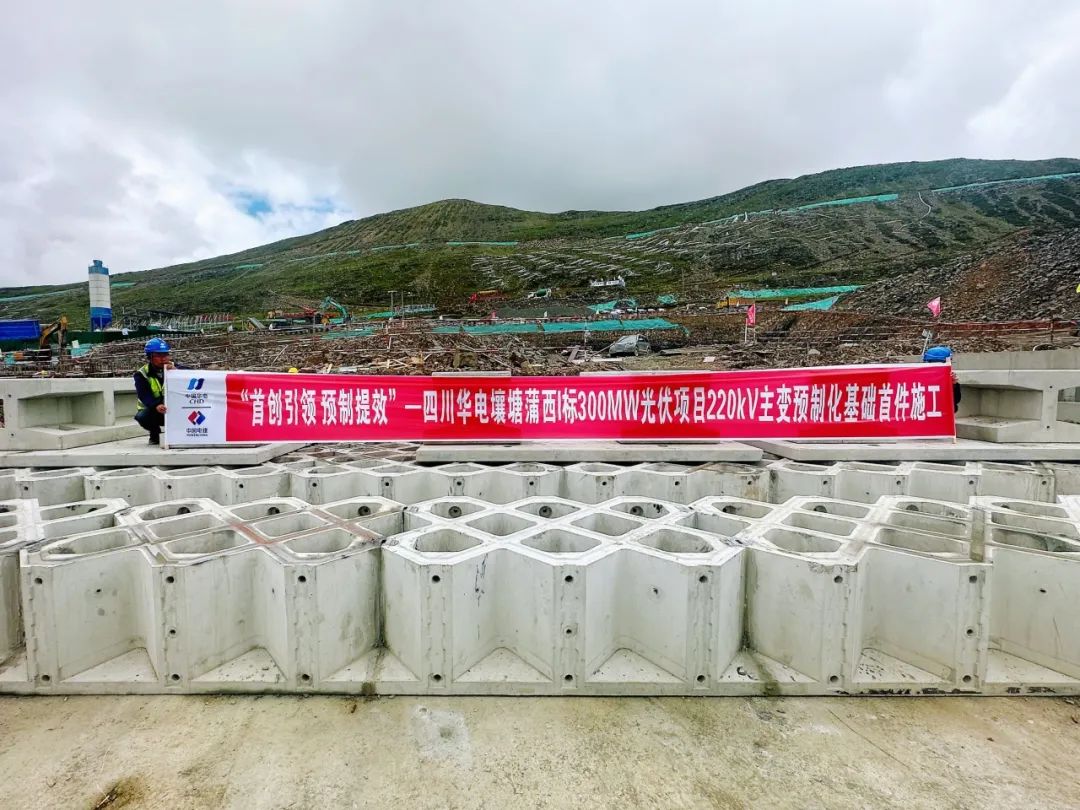

8月19日—21日,华电四川公司在四川阿坝壤塘蒲西I标光伏发电项目成功开展了国内首套220kV等级升压站主变预制化基础试点施工。该项工序作为深度预制化升压站精品工程的重要组成部分,其成功实施标志着四川公司在高寒高海拔新能源项目标准化施工措施探索中迈出了坚实一步。
四川华电壤塘蒲西I标光伏发电项目位于四川省阿坝州壤塘县,装机规模300MW,新建1座升压站,场址平均海拔4515米。该项目具有雨雪季施工周期长、高寒高海拔施工降效显著、施工环境较恶劣、施工难度较大等特点。四川公司联合参建单位、科研高校,着力将该项目打造为国内首个220kV等级深度预制化升压站精品工程,实现新能源电力工程建设“速”“质”双提升。该项目升压站预制范围包括国内首套220kV等级预制主变基础、全站预制电缆沟、预制围墙及防火墙、其他小型预制基础、模块化电气设备预制舱、预制生活舱等,全站预制化深度处于国内领先水平。
此次预制化主变,通过理论分析、有限元模拟、静力试验、现场试验等,提出了一种新型结构预制装配式基础,实施结构优化,与现浇基础相比可节省约四分之一混凝土及钢筋用量,在保障结构强度满足承载要求的同时有效降低预制成本。该基础整体安装工期2至4天,可较常规现浇基础节约施工及养护工期25天,具有工期短、精度高、节能环保、质量可控等优点,对于高寒高海拔冬雨季条件下升压站土建施工困难的新能源项目具有显著优势。
在此次预制化主变基础安装过程中,各参建单位科学策划、精心组织,严格把控吊装、拼装、沉降观测等关键环节,基础安装一次成功,为项目整体建设进度按期推进提供了坚实保障。此次预制化主变基础的成功应用,为四川公司打造深度预制化升压站积累了宝贵经验,也为国内类似工程建设技术推广提供了重要的借鉴和示范意义。
