四川凉山盐源牦牛坪光伏发电项目升压站主变顺利就位

日期:2025-06-25    来源:中国电建水电十二局  作者:莫志胜

国际太阳能光伏网

2025
06/25
11:54
文章二维码

手机扫码看资讯

关键词: 光伏发电项目 ​升压站 光伏项目

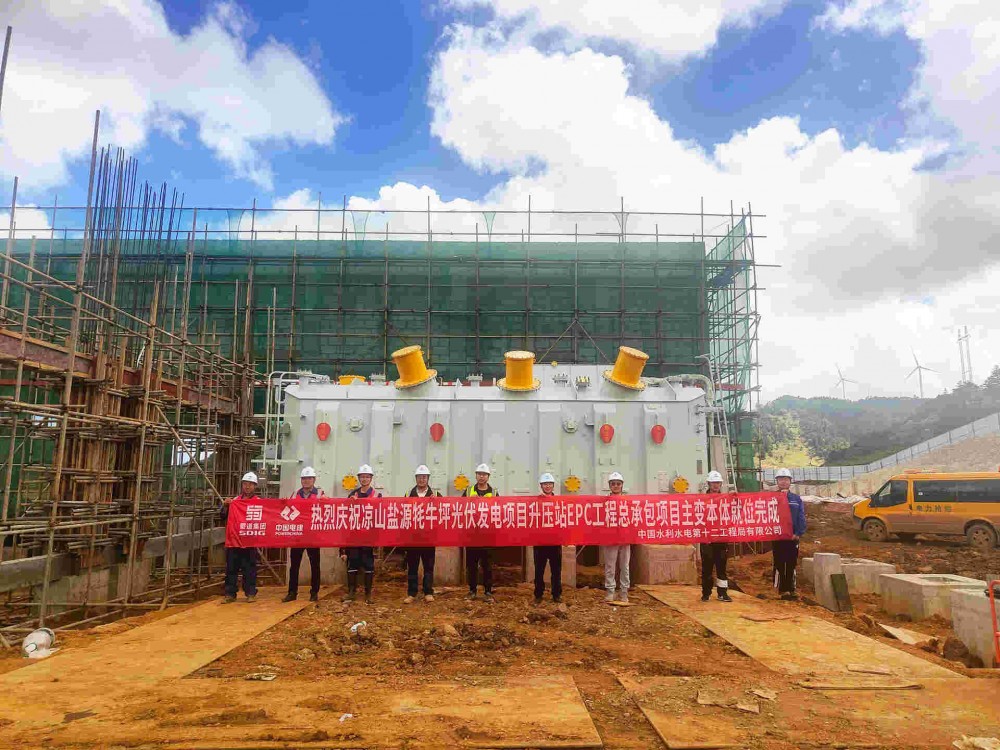

近日,水电十二局承建的凉山盐源牦牛坪光伏发电项目升压站EPC工程总承包项目迎来关键节点——主变压器顺利进场并精准就位,标志着工程进入电气设备安装阶段,为年底实现全容量并网目标奠定坚实基础。

主变压器作为升压站核心设备,单体重量大、运输安装难度高。项目部针对盐源地区高海拔、复杂路况等挑战,科学制定运输方案,在保证安全运输前提下,大幅减少资源浪费现象。在主变本体就位方案上选取液压千斤顶推移技术,确保设备安全精准就位,该方法弥补了施工空间不足情况下大型物体移动问题,同时相比吊机调运方法而言,液压顶推滑移法较为安全,也大大减少了施工人员投入。

在运输前,项目部协同厂家运输团队对进场道路全面勘察。此次运输面临两大难点,其一为进场道路长达20公里且需沿山路攀升,由山脚2800米海拔途升至施工现场3500米海拔,途中弯道多,同时需克服高海拔缺氧等恶劣条件;其二为上山途径乡道桥梁,难以承受重约160吨的“庞然大物”。对此项目部采取“装载车辆拖运、桥下填充加固”手段,为主变运输扫清了前方障碍,确保了主变顺利进场就位。项目部在此次“蜀道”运输中,全方位实时监督,应对突发状况,仅用2天时间就顺利将2台230MVA大容量主变压器运送到施工现场,展现出高效执行力。

项目部坚持高标准管控,提前组织技术交底,强化施工人员安全培训;在设备就位安装前,全面进行液压设备调试检测工作,确保设备就位安装过程“零”隐患。安装过程中,按照方案及交底按步作业,根据现场条件选取合适位置,确保工艺质量。此外,联合业主、监理等单位进行全程督导,落实安全防护措施,实现主变“零瑕疵”就位。

牦牛坪光伏项目是凉山州新能源建设重点项目,本期建成后发电量预计10.73亿千瓦时,可优化区域能源结构。此次主变就位完成,彰显了项目部“攻坚克难、能征善战”的团队精神,为后续工程高效推进提供了有力保障。下一步,项目部将紧盯电气设备安装与系统联调,确保高质量完成后续各项施工任务,以精品工程为乡村振兴注入绿色动能。

返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
