光伏头条(微信号:PV-2005)获悉,5月27日,云南省文山州广南县发布2024年第二批、第三批新能源项目优选投资开发主体入围第二轮磋商谈判企业名单公告。

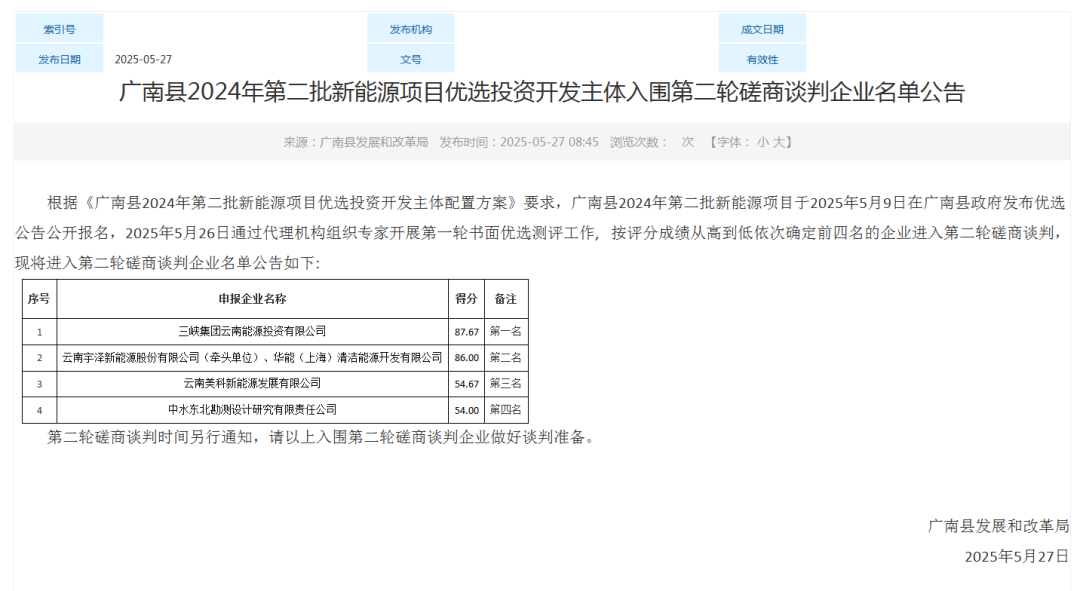

三峡集团云南能源投资有限公司,云南宇泽新能源股份有限公司(牵头单位)、华能(上海)清洁能源开发有限公司,云南美科新能源发展有限公司,中水东北勘测设计研究有限责任公司,江苏弘盛建设工程集团有限公司,江苏瑞沃建设集团有限公司、云南文邮发展有限公司,新华中孚(北京)能源管理有限公司7家企业(联合体)进入第二轮磋商谈判。
5月9日,云南省文山州广南县发展和改革局发布广南县2024年第二批、第三批新能源项目优选投资开发主体公告,项目规模共计46万千瓦。
公告显示,广南县2024年第二批新能源项目范围为已列入《云南省2024年第二批新能源项目开发建设方案》规划清单的4个集中式光伏发电项目,总装机容量31万千瓦,其中:坝庄村光伏发电项目,装机容量13万千瓦;石尧村光伏发电项目,装机容量3万千瓦;猫街村光伏发电项目,装机容量8万千瓦;新安村光伏发电项目,装机容量7万千瓦。
广南县2024年第三批新能源项目范围为已列入《云南省2024年第三批新能源项目开发建设方案》规划清单的2个集中式光伏发电项目,总装机容量15万千瓦,其中:脚木塘村光伏发电项目,装机容量7.5万千瓦;贵马村光伏发电项目,装机容量7.5万千瓦。
公告表示,依据(云发改能源〔2023〕264号)文件要求,确定项目业主后10个工作日内签订投资开发协议,项目协议签订1个月内办理备案手续,备案后2个月内(剔除开工前置手续办理时间)应实现开工,原则上开工后8个月内应具备投产条件,12个月内应具备全容量并网条件。
设置新能源项目开发业主经营期限上限,经营期限按相关政策规定进行确定(自项目投产之日起计算),经营期满后由县级人民政府收回开发权,并重新组织资源利用开发。确定的优选业主未按约定要求开展建设的,由文山州按规定收回光伏资源项目开发权,原备案机关取消备案,收回开发权和取消备案的项目由省发展改革委、省能源局指导文山州、广南县进行重新配置。
