Ember公司的新研究显示,如果欧洲大陆要跟上其气候承诺的步伐,欧洲国家需要将太阳能光伏的开发速度提高一倍。

今年和2023年的太阳能和风能开发 "接近所需值"。其中,太阳能被视为离所需安装量有约12GW的差距。但是,至2026年,新增产能只能满足将气候变化影响限制在1.5摄氏度目标所需产能的一半。

图片来源:Glyn Lowe via Flickr

近年来,太阳能发电量激增。过去三年里,非洲大陆累计发电量从104GW上升至162GW。这相当于每年15%的增长率。但是,未来四年的增量在几个重要的欧盟国家并不充足。

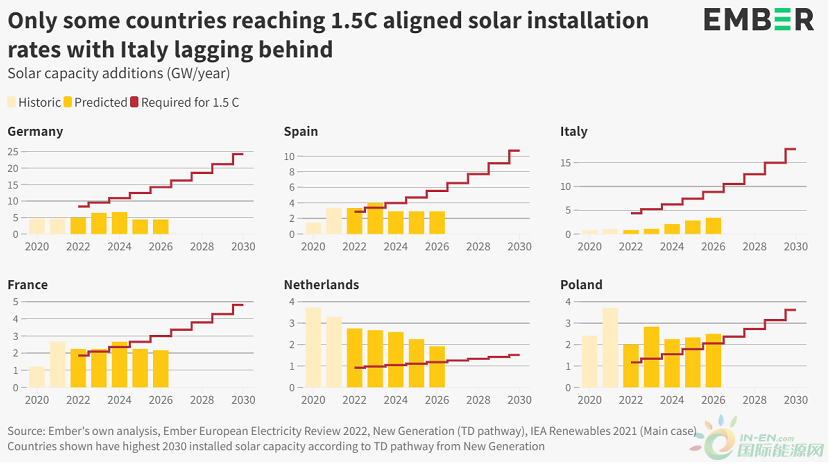

波兰和荷兰的太阳能装机容量将超过1.5C的目标需求,而另一方面,2022年-2026年,预计意大利只能安装其所需容量的三分之一,如下图所示。

一些太阳能装机容量最高的国家,如德国和西班牙将落后于其1.5C的目标

缺乏可用的电网容量等问题将导致西班牙、德国和荷兰的太阳能安装量呈下降趋势,而获得许可所需的时间也被视为安装的一个主要障碍。

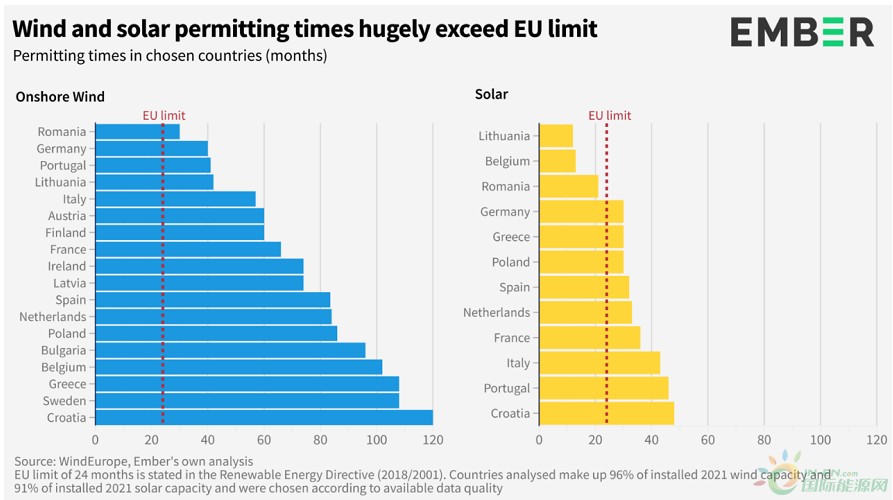

在能源智囊团分析的12个国家中,有9个国家(占目前太阳能装机容量的91%)的太阳能光伏发电许可期限超过了欧盟规定的2年,葡萄牙和克罗地亚的许可时间几乎是这一期限的两倍。

在Ember分析的12个国家中,只有三个国家的许可流程比欧盟限制的要快

欧盟已在5月公布的REPowerEU战略中着手解决开发商一再提出的许可问题。REPowerEU战略试图引入一种简化、快速的许可流程以加速开发,最长期限限制在一年内。

Ember能源和气候数据分析师Harriet Fox表示,"欧洲不再缺乏可再生能源的雄心,但它现在面临着实施的差距。更高的目标还没有转化为落地加速开发。为了充分释放可再生能源的潜力,欧洲需要立即着手消除许可方面的障碍。"

许可方面的常见问题包括缺乏数字化流程、地方层面的资源不足、法律上诉造成的延误以及不同当局之间的责任重叠。

此外,如果欧盟要在2030年之前实现近600GW的太阳能光伏发电,就必须专注于消除项目开发障碍,如许可的期限。可再生能源指令修正案必须在今年秋天获批。

根据Ember的报告,由于行政障碍,数千兆瓦的欧洲可再生能源项目正在被推迟。仅在波兰,正在等待并网许可的太阳能就达到了20GW。

返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
×

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
