国家电投共青江益光伏电站通过汛期场区进洪蓄水考验

日期:2020-08-24    来源:中国电建集团

国际太阳能光伏网

2020
08/24
13:59
文章二维码

手机扫码看资讯

关键词: 光伏电站 光伏发电 光伏工程

今年入汛以来,长江沿岸多地暴雨连绵,不断刷新历史纪录,少数地区水位甚至突破1998年特大洪水极值。面对来势汹汹的洪水,由中电建北京院设计完成的国家电投共青江益光伏电站经受住了严峻的汛情考验,电站场区在进洪蓄水期间始终保持运行,状况良好。

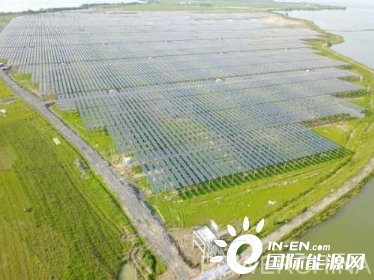

国家电投共青江益光伏电站(即“国家电投共青江益太阳能利用与智能微电网创新示范基地项目”)位于九江市共青城市江益镇帅家村的红星圩内,红星圩属于双退圩,是退田还湖工程,在防洪紧急状态下需要进洪蓄水,消减洪峰,蓄滞超额洪水,从而有效降低洪峰水位,保证下游堤防安全。由于项目场区为鄱阳湖滞洪区,设有防洪圩堤,堤顶高程约21m,光伏场区海拔高程为16—18m,升压站位于场区中间高处,海拔高程为19—21m,均低于设计洪水位(设计洪水位按50年一遇洪水位考虑,为22.7m)。

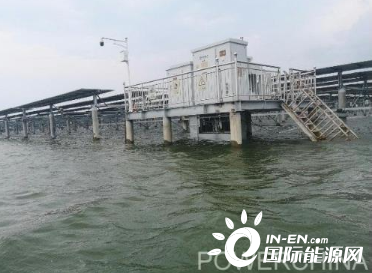

北京院在设计时充分考虑了红星圩蓄滞洪的功能需求。为避免光伏支架高度增高而导致投资成本增大,结合本工程的实际建设特点,项目团队提出:光伏支架设防高程以下采用管桩方案,该方案工程量小、结构简单、安全可靠、无需开挖,占红星圩的滞洪库容较小,并且对原有植被破坏小、施工快捷;场区内升压变电站防洪高程以下采用全架空结构,离地高5.5m,设防高程以下仅有立柱等基本结构,压缩占据滞洪库容体积的同时,投资节省、便于施工。

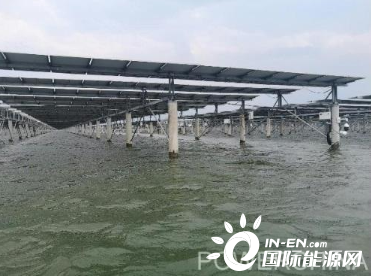

7月初,位于长江下游流域的鄱阳湖水位持续上涨,至7月10日14时,红星圩附近水位达到了圩堤高程,随即进洪蓄水,光伏电站场区瞬间置身于肆虐的洪水之中。7月13日,鄱阳湖水位达到今年汛情期间的最高位22.75m,随后水位逐渐回落。8月5日,水位降至红星圩圩堤高程以下。至此,国家电投共青江益光伏电站安全度过2020年汛期。


返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
