百兆瓦级大规模商业化光热电站最开始在美国得以开发,其后在摩洛哥、南非、中国等新兴市场得以延续,从西班牙最早主导的50MW级装机到当前100MW级以上规模电站渐成主流,反应了商业化光热电站向单机更大规模装机发展已成趋势。在中国首轮示范项目入围名单中,也有6个项目的单机装机在100MW以上。

更大规模装机的光热电站对技术方面也带来了新的挑战,同时增加了系统调试和运行的复杂性,最终影响到了电站的实际发电性能表现。下表展示了美国五个大型光热电站的发电量对比曲线。包括装机392MW的Ivanpah塔式水工质电站、装机110MW的Crescent Dunes熔盐塔电站、装机280MW的Solana槽式电站、装机250MW的Mojave Solar槽式电站和Genesis Solar槽式电站。

对中国市场而言,其中尤为值得关注的是Ivanpah、Solana和Crescent Dunes三个项目,Ivanpah电站的开发商BrightSource的技术将应用于国电投黄河公司135MW塔式示范电站,Solana电站则是大型槽式带储能电站的样本,Crescent Dunes电站更是大型熔盐塔式电站的标杆工程。在此前CSPPLAZA的文章里(见相关阅读),已经对Ivanpah和Solana两大项目自2014年1月到2015年11月的发电量进行了对比分析,鉴于新月沙丘电站于今年2月份才宣告正式投运,至今该电站的实际投运时间已超过半年,我们结合这三个电站的发电量情况再作一简单对比。
据NREL数据,Solana电站配6小时储热,设计年发电量为944,000MWh,于2013年10月正式并网发电。Ivanpah电站无储热,PPA协议年供电量为975000MWh,于2014年2月13日正式并网投运。新月沙丘电站配10小时储热,设计年发电量为500000MWh,于今年2月份正式并网投运。其中Solanna和Ivanpah电站的投运时间相差较短,其当前的实际发电表现对比应更具有参考性。

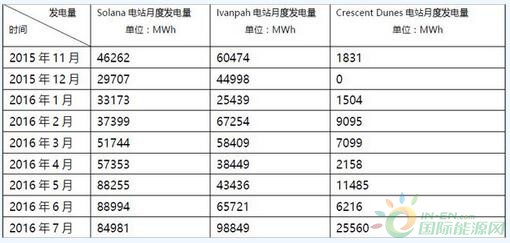

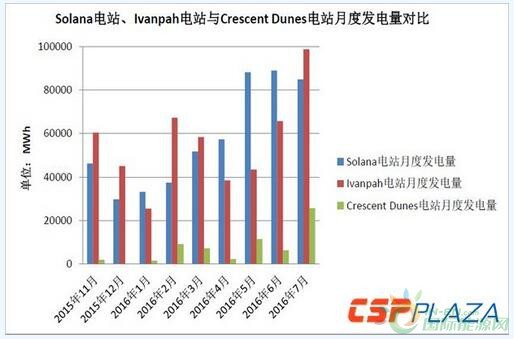

从上表可见,在上述时间段内,若考量单月发电量,Solana电站的设计月均发电量为78667MWh,而其在上述9个月内,实现最高月发电量为2016年6月的88994MWh,在5、6、7三个月内均超过了月均设计发电量。Ivanpah电站的设计月均发电量为81250MWh,在2016年7月超过了这一均值,98849MWh的发电量也创造了Ivanpah电站自投运以来的历史单月最高发电量,此前其记录是在2015年6月的77534MWh。但需注意的是,考虑到太阳辐照强度的季节性变化,月均发电量对比的参考意义并不太大。
