光伏头条获悉,近日,河北省发展和改革委员会发布关于下达河北省2025年绿电直连项目的通知。

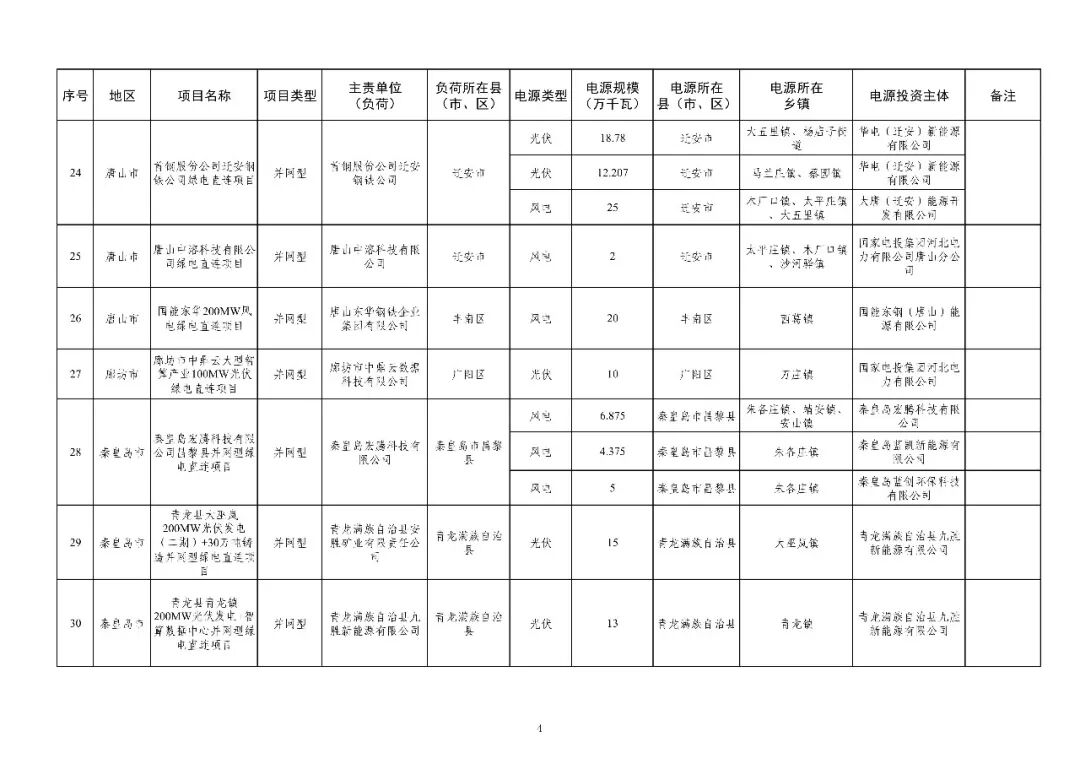

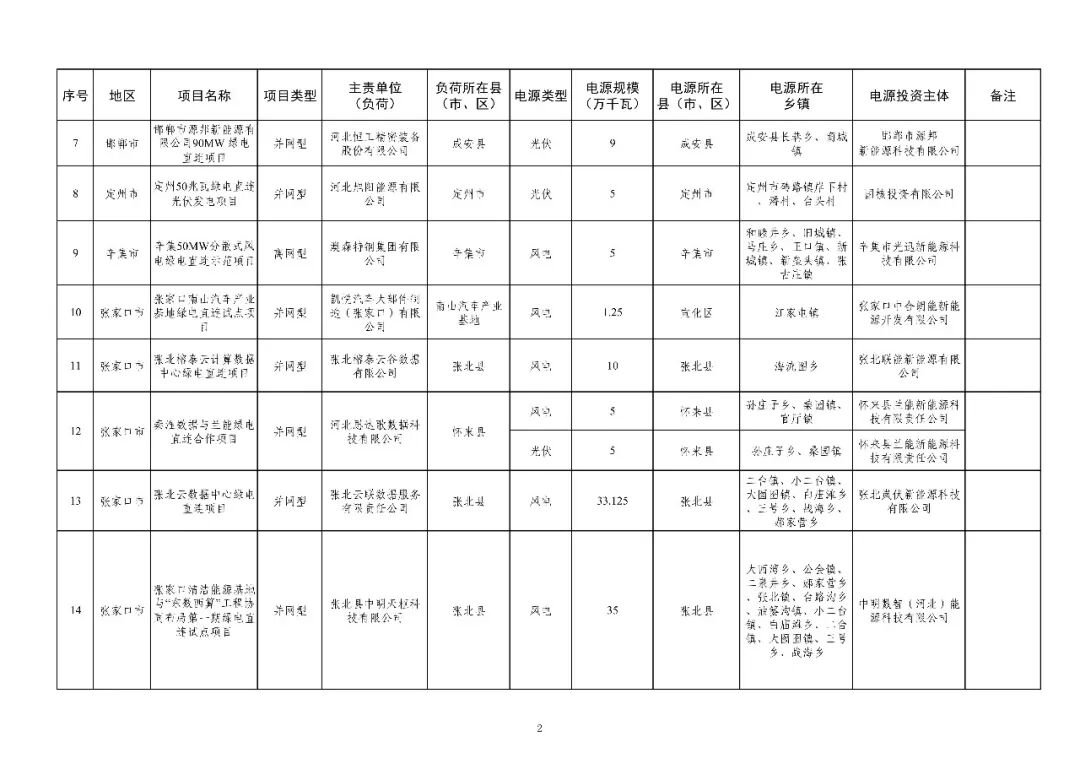

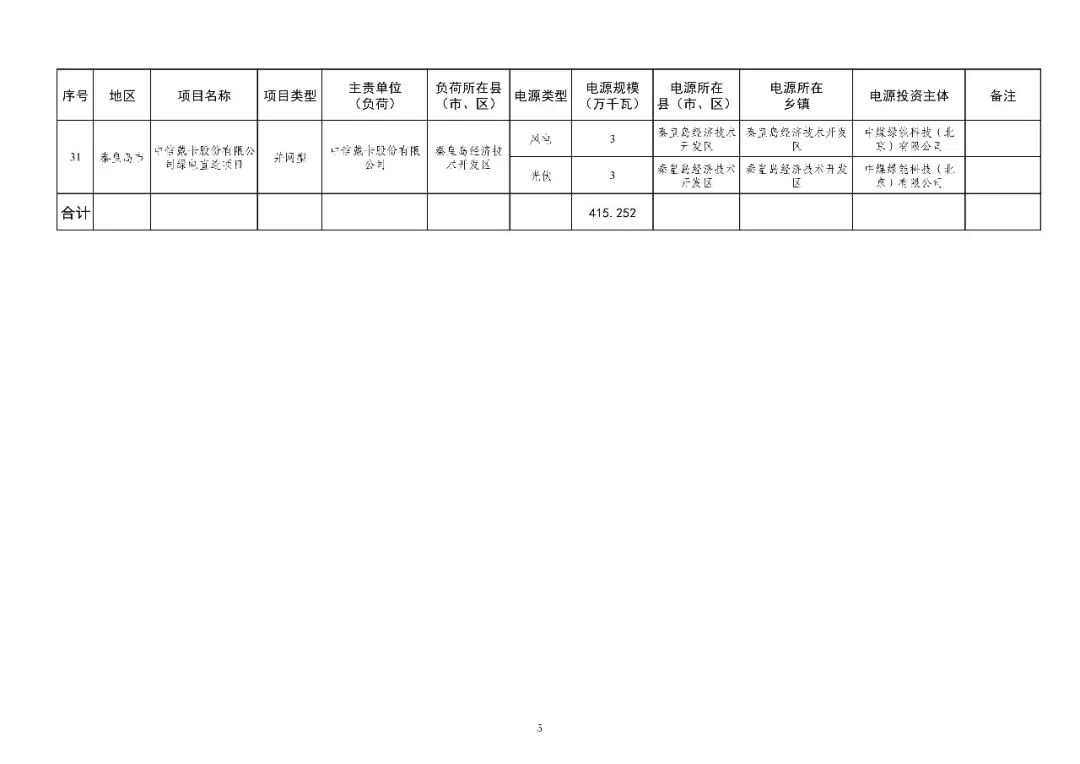

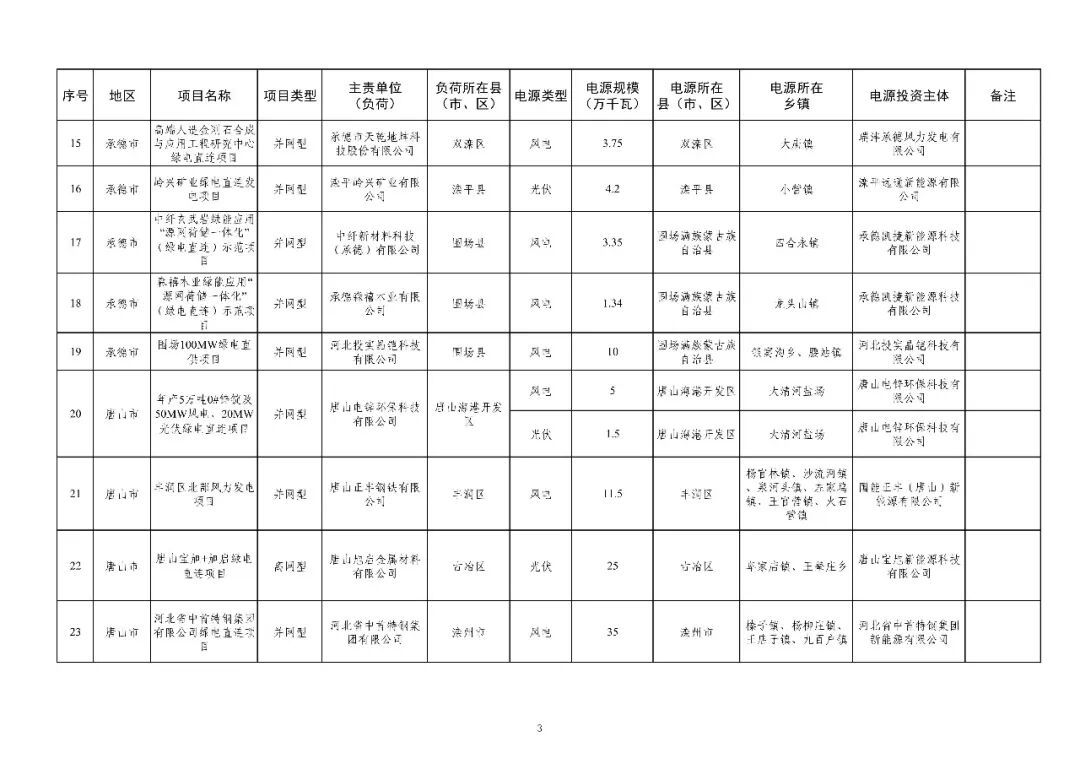

文件显示,本次下达全省绿电直连项目共31个、415.252万千瓦。
各市能源主管部门要按照国家和全省绿电直连有关政策要求,督促项目单位加快推进前期工作,争取尽早开工建设。并网型项目为新增负荷的,电源与直连工程应与负荷同步投运,原则上本批次项目需在2028年底前建成投运。
业主方面,涉及国家能源集团、华电、国家电投、大唐、深圳能源集团、浙江能源集团、中国中煤、厦门度傲控股有限公司、唐山永丰企业管理咨询有限公司等。
原文如下:

河北省发展和改革委员会关于下达河北省2025年绿电直连项目的通知
冀发改能源[2025]1454号
有关市发展改革委(局),张家口市能源局,国网河北省电力有限公司、国网冀北电力有限公司:
按照省发展改革委《关于组织开展绿电直连项目申报工作的通知》(冀发改能源〔2025〕879号)要求,经各市组织申报,电网公司对接入条件确认、第三方咨询单位对项目建设方案评审,现将符合申报要求的项目予以下达,并就有关事项通知如下:
一、本次下达全省绿电直连项目共31个、415.252万千瓦。
二、各市能源主管部门要按照国家和全省绿电直连有关政策要求,督促项目单位加快推进前期工作,争取尽早开工建设。并网型项目为新增负荷的,电源与直连工程应与负荷同步投运,原则上本批次项目需在2028年底前建成投运。
三、请项目单位按标准配置继电保护、安全稳定控制装置、通信设备等二次系统,内部各设施涉网性能应满足相关标准,避免因自身原因影响电网安全稳定运行。请电网企业本着简化流程和提高效率的原则,做好电网接入服务工作,保障项目尽早发挥效益。冀北地区项目在现货市场连续运行前,不得向公共电网反送电。
四、各市能源主管部门要加强项目监管,应严格落实各项安全管理措施,保证安全稳定建设运行。从2026年起,每年12月中旬前将绿电直连项目实施情况报省发展改革委。
河北省发展和改革委员会
2025年12月31日





来源:河北省发展和改革委员会
