光伏头条获悉,1月8日,吐哈油田吐鲁番鄯善东100万千瓦光伏发电项目二、三、四、五标段EPC总承包公示中标候选人。

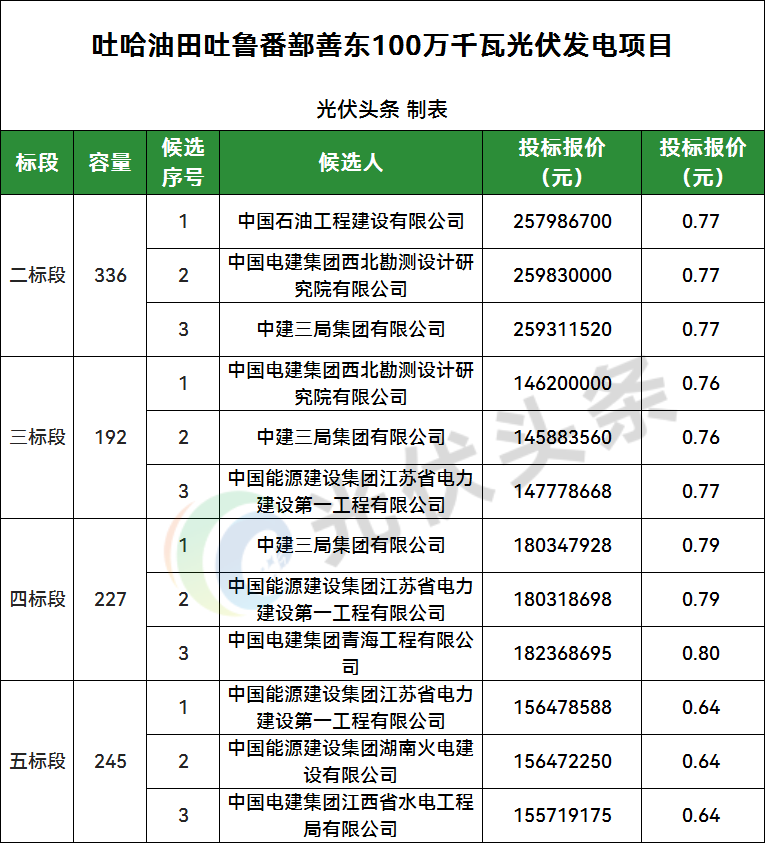

中国石油工程建设有限公司、中国电建集团西北勘测设计研究院有限公司、中建三局集团有限公司、中国能源建设集团江苏省电力建设第一工程有限公司、中国电建集团青海工程有限公司、中国能源建设集团湖南火电建设有限公司、中国电建集团江西省水电工程局有限公司等入围,投标单价0.64~0.80元/W。

招标公告显示,吐哈油田吐鲁番鄯善东100万千瓦光伏发电项目,建设地点位于新疆维吾尔自治区(自治区、直辖市)吐鲁番市鄯善县火车站镇,总装机容量100万千瓦。
新建光伏电站1座,安装1906476块N型620峰瓦系列单晶硅双面双玻光伏组件(固定支架安装、安装倾角38°),2693 台 300 千瓦和600台320千瓦组串式逆变器;新建208个4.8兆瓦+1个1.5兆瓦光伏子阵,新建208台4.8兆伏安箱变+1台1.5兆伏安箱变。
新建100MW/200MWh储能系统1套,共设置20个5MW/10MWh的储能子单元,每个子单元由1个5MW的箱变和2个电池舱组成,每个箱变内包含1台5MVA的储能升压变压器、4台1250KW储能变流器(PCS),每个电池舱内包含 5 MWh的磷酸铁锂储能电池。
新建220千伏汇集站1座,新建4台220千伏三相双绕组有载调压变压器,容量240兆伏安。在主变低压侧装设 6 组动态无功补偿装置(SVG)和2台调相机。
新建集电线路,总长度 238.5 千米,其中双回路架空线路部分3.2千米,四回路架空线路部分29.8千米,穿越高压线路直埋电缆 0.5千米,光伏区直埋电缆线路长205千米。
配套建设通信、防洪、道路、给排水、消防、建筑及结构、供暖通风等公用及辅助工程。
本项目共划分为五个标段,其中一标段负责220千伏汇集站及储能电站EPC;二标段负责光伏西南区EPC,总装机容量336MW。三标段负责光伏西北区EPC,总装机容量192MW。四标段负责光伏东南区EPC,总装机容量227MW。五标段负责光伏东北区EPC,总装机容量245MW。
计划工期:自合同签订之日起至2026年8月31日前完成主体施工,具备联合调试条件。
招标范围包括设计、采购、施工,其中采购不包括除光伏组件、逆变器、35KV箱变由发包方采购。
来源:中国石油招标投标网
