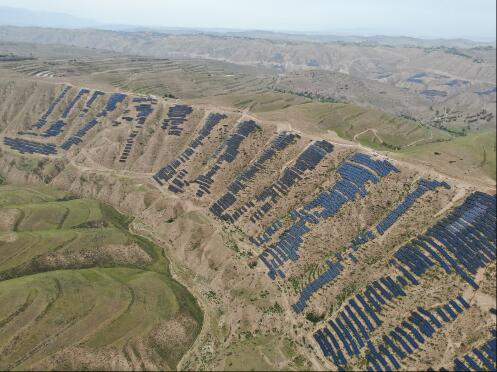

5月22日,甘肃公司永靖光伏电站震后受损重建项目实现全容量并网,较计划提前38天,可多发电量295万千瓦。
2023年12月18日,积石山6.2级地震发生后,距离震中约30km的永靖光伏项目受到较大影响,造成了项目场址区内部分山体位移,并产生裂缝等不良地质运动,对电站部分组件布置区域内的各类发电设备造成不同程度的损毁。对此,甘肃公司持续和地方政府协调,开展震后受损子阵的重建工作,并克服电站所在区域地层松动地质条件劣化、地形测绘复杂度增加、排水系统修复困难、生态修复压力大等因素影响,终于在2024年12月启动重建工作。
针对复建时间紧、任务重的实际,该公司超前谋划,在保证安全的前提下按照一矩阵一方案,因地制宜建成一个矩阵投运一个矩阵,强化施工组织管理协调,加强安全监察督导协同,最终克服了施工周期短、人员机械组织难度大、交叉作业多、设备材料采购周期长等困难,于5月22日21时实现全容量并网,较计划提前38天,实现了工期和效益的双赢。
该项目通过科学规划光伏阵列布局,在保障发电效率的同时,最大限度维护山地生态系统完整性。光伏板间距设计充分考虑植被生长需求,组件安装采用环保灌注桩桩基技术,有效降低对地表的扰动,实现清洁能源生产与生态环境保护的协同发展,为山区新能源开发、灾后应急重建提供了实践样本。
