宁夏电投永利(中卫)300万千瓦光伏基地项目

日期:2025-04-25    来源:中国电建北京院

国际太阳能光伏网

2025
04/25
10:31
文章二维码

手机扫码看资讯

关键词: 宁夏电投 光伏基地项目 光伏支架

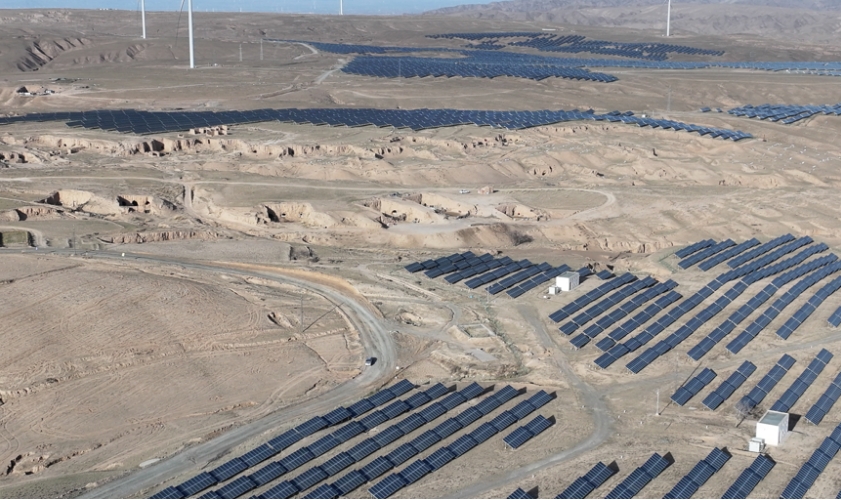

在宁夏回族自治区中卫市的荒漠腹地里,机械轰声鸣鸣,作为全国最大的光伏基地项目——北京院EPC总承包的宁夏电投永利(中卫)300万千瓦光伏基地项目,光伏矩阵正在沙漠腹地加速拔节生长,吊装机械的钢铁剪影切割着暮色。

宁夏电投永利(中卫)300万千瓦光伏基地项目位于宁夏回族自治区中卫市沙坡头区常乐镇境内,是宁夏回族自治区大型重点新能源工程,项目光伏支架桩基础是螺旋钢管桩、灌注桩两种桩型,分别适应沙土、黏土层和山地岩石地质。

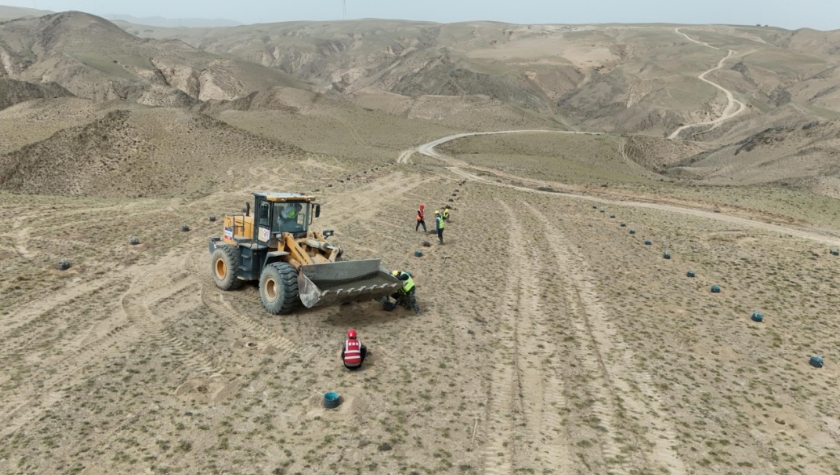

目前项目现场螺旋钢管桩、灌注桩施工已经全面展开,并按计划有序进行施工。前期螺旋钢管桩施工中,沙土黏土区域遇硬质土层导致旋进困难,经勘查、试验及与设计沟通,最终确定采用预先引孔工艺后施工,有效解决了硬质层穿透难题。项目部和检测单位对各个场区的螺旋桩进行桩基检测工作,对施工完成的子阵,及时进行转序验收,开始下道工序施工。

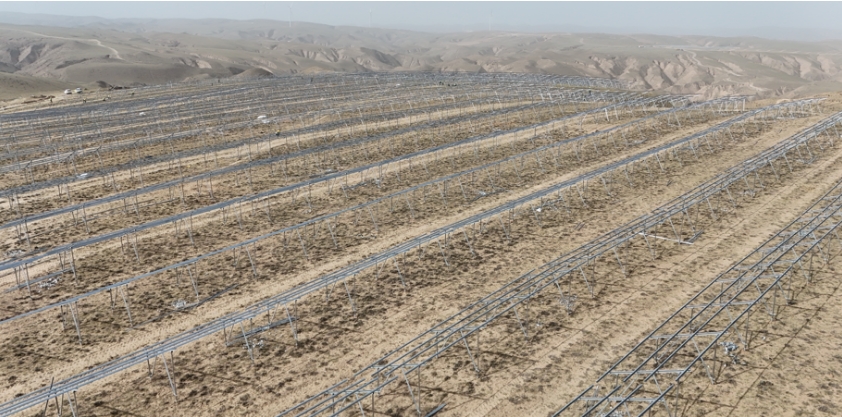

光伏支架安装已经按计划开始施工,为保证光伏支架安装质量,项目部要求各队伍在支架安装施工开始前,先进行支架样板安装施工,经验收合格后方可正常进行施工;并在现场设立支架安装观摩区,组织各家施工队伍现场观摩学习,提高各队伍的支架安装施工质量,为下道工序组件安装施工打下坚实的基础。

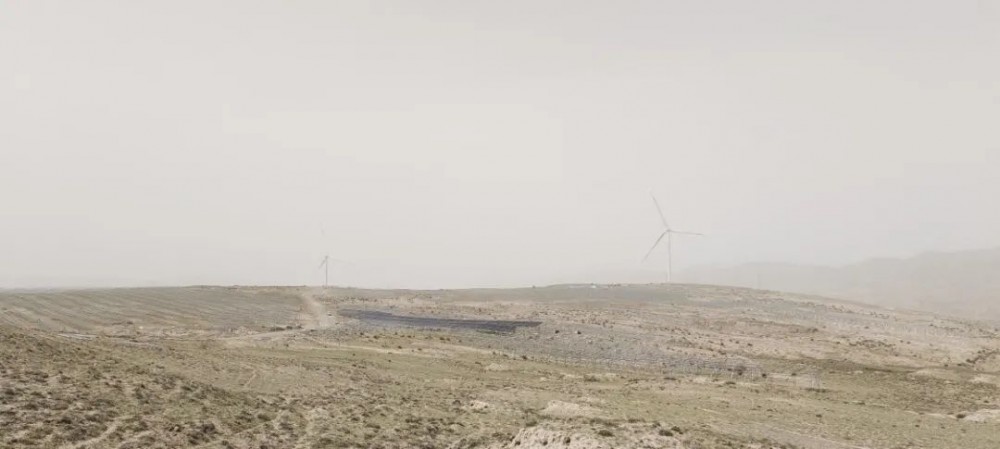

针对山区施工空间受限的挑战,项目部采取科学规划策略,将作业区域划分为两大功能区——材料进场堆放区域、机械调度区,并运用土方平整与地基强化技术构建安全作业基面。通过建立动态调度机制,按照工序衔接需求,分时段安排施工机械的入场与转场,有效提升重型设备的周转使用率。同时,项目设备采购工作正在按计划有序进行,为现场光伏安装施工提供有力的保障。

该光伏基地项目建成后每年发电量可达57.8亿千瓦时,可节约192万吨标准煤,减少二氧化硫排放3.39万吨、氮氧化物排放5万吨、二氧化碳排放466万吨,将以清洁能源为纽带,连接起生态保护、经济发展与民生改善的多维价值,为破解可持续发展难题提供“阳光方案”。

项目部接下来将持续落实计划执行情况,在确保高质量建设的基础上,合力攻坚,全力冲刺项目建设,为当地能源供应和经济发展注入绿色新动力,助力国家能源结构优化与转型。

返回 国际太阳能光伏网 首页

光伏资讯一手掌握,关注国际能源网 " 光伏头条 " 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
