全球最大、海拔最高的水光互补项目
雅砻江柯拉一期光伏电站正式并网发电
明远电力负责了电站重要枢纽工程
全球海拔最高的500kV变电站及
500kV线路送出工程的施工建设
助力水光相汇,成就澎湃绿能
通过明远电力承建的全球海拔最高500kV变电站及50公里海拔在2900-4500米的500kV输电线路,装机100万千瓦的柯拉光伏电站得以接入装机300万千瓦、总库容108亿立方米的两河口水电站,实现“水光打捆”送出。
明远电力柯拉项目,堪称“柯拉光伏电站-两河口水电站”水光互补系统的关键链接点和大动脉。
柯拉项目所经之地,海拔氧气含量比平原地区低50%。
建设过程中,大风、暴雪、冰冻等极端天气频发,加上高寒缺氧、工期紧张,给工程建设带来严峻考验。
自2022年9月开工建设以来,明远电力柯拉项目团队在公司坚强领导下,在各参建单位大力支持下,发扬“缺氧不缺精神,艰苦不怕吃苦”作风,接连克服生理健康保障难、高原生态环境脆弱、物资运输难等困难。
项目团队科学规划工程节点,细化各阶段工作任务,因地制宜创新施工工艺,“白加黑”,“多班交叉”,严格把控施工进度,加快设备进场、电气安装和二次调试工作,奋战近三百天,最终优质、高效地完成了工程建设。

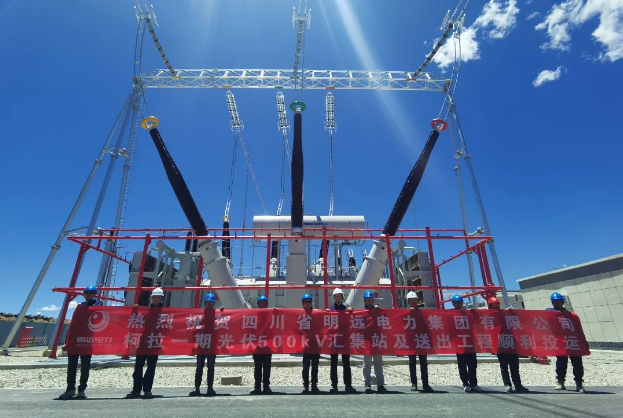

2023年5月29日凌晨,明远电力柯拉项目5次带电冲击试验全部成功,顺利投产进入试运行阶段,助力柯拉一期光伏电站按期并网发电,为雅砻江流域清洁能源基地建设贡献了明远力量。
据悉,柯拉一期光伏电站装机容量100万千瓦,年平均发电量20亿度,每年可节约标准煤超60万吨、减少二氧化碳排放超160万吨。电站装机规模后续有望扩展到300万千瓦以上,和雅砻江流域水风光互补电站一起,构成全球最大的绿色清洁可再生能源基地。
